Soft Cooler Production Ledetid forklart

"Produksjonen er 30 til 45 dager" er svaret de fleste kjøpere får, og det er sant – men det beskriver bare midten av tidslinjen. Ordre-til-lager-virkeligheten inkluderer prøvetaking, revisjonsrunder, materialinngående, inspeksjon, sjøfrakt og fortolling, og forsinkelsene som innebærer at vrakets lanseringsdato nesten aldri skjer på produksjonslinjen. De skjer før det, i godkjenninger og materialer. Denne veiledningen deler opp hele tidslinjen i dens virkelige komponenter, viser hvor tiden faktisk går tapt, og forklarer hvordan du komprimerer en tidsplan uten å late som om fysikk ikke gjelder. Sealock (YiFuLong Outdoor Gear Co., Ltd.) oppgir 7–15 dagers prøvetaking og 30–45 dagers produksjon, og dette forklarer hva som ligger rundt disse tallene.


Hva "Lead Time" bør bety

Definer det riktig, ellers vil du planlegge mot feil tall. I streng forstand refererer ;lead time til den totale varigheten fra godkjenning av kjøpsordre til ferdige plagg forlater fabrikkporten. Men antallet et merke faktisk trenger er bredere: ;den totale tiden som har gått fra en produksjonsbestilling til mottak av ferdige varer klare til å selge, strekker seg over ;prøvetaking, montering og endelig godkjenning; stoff og trim innkjøp og inngående til fabrikken; bulk skjæring, sying og etterbehandling; kvalitetskontroll og pakking; frakt, fortolling og inngående til lageret.

Fabrikkledetid og ledetid er forskjellige tall. Planlegg den andre.

Funnet som bør endre hvordan du planlegger

Dette er det mest nyttige i forskningen, og det er i strid med hvor de fleste kjøpere fokuserer presset: ;de fleste merker taper tid før syingen starter — materialtilgjengelighet og godkjenninger er den vanlige flaskehalsen, og stoffforsinkelser er de vanskeligste å komme seg fra fordi ingenting nedstrøms kan begynne uten yardage på skjærebordet. En sen fargegodkjenning eller et utsolgt stoff tidlig går gjennom hvert senere stadium.

En produsent kvantifiserer det: stoffinnkjøp og farging står for 45 % til 55 % av forsinkelsene i første ordre. Omtrent halvparten av forsinkelsesrisikoen på en første ordre er i et stadium de fleste kjøpere behandler som administrativt.

Konklusjonen følger direkte: ;den pålitelige måten å beskytte en lanseringsdato på er å låse stoff og godkjenninger tidlig, ikke å komprimere produksjonen senere. Å jage fabrikken i uke seks gjenvinner ikke tapt tid i uke én.

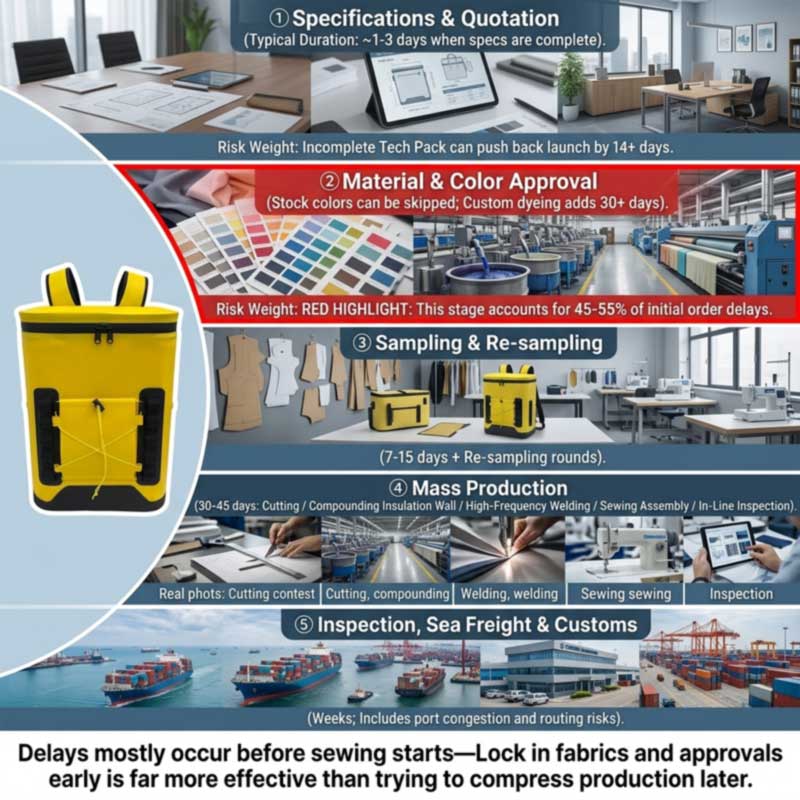

full soft cooler lead time breakdown from specification and material approval through production, inspection and freight

Etappe for etappe

1. Spesifikasjon og tilbud

Rask når briefen er fullført: standarder setter ;tech-pack-gjennomgang og tilbud på rundt 1–3 dager når spesifikasjonene er fullført. Sakte når det ikke er - ;ufullstendige teknologipakker er en primær årsak til friksjon, og legger ofte til 14 eller flere dager til et prosjekts startdato, fordi en fabrikk ikke kan sitere nøyaktig eller kutte stoff uten nøyaktige mål, sømspesifikasjoner og en stykkliste.

For en kjøler betyr "komplett" navngivning: skallmateriale og denier, isolasjonstype og veggtykkelse, foringsmateriale og samsvar med markedet, lukketype og forseglingsnivå, kapasitet og innvendige dimensjoner med toleranser, maskinvare, sele, merkemetode og emballasje.

2. Materialer og fargegodkjenning — den virkelige flaskehalsen

Benchmarks antyder ;3–7 dager for valg av stoff og fargeprøver i enkelte programmer, men tilpassede farger, farging eller spesielle materialer kan ta lengre tid – og "lengre" kan være betydelig: ;hvis et merke ber om spesialfargede stoffer eller spesialiserte trim, kan tidslinjen forlenges med 30 dager eller mer.

En myk kjøler har flere materialstrømmer enn et plagg: skallstoff, skum med lukkede celler, matkvalitets innerfilm, lufttette eller vanntette glidelåser, spenner, webbing og etiketter. Hver har sin egen innkommende ledetid, og den tregeste setter startdatoen. Maskinvare og trimmer fortjener spesiell oppmerksomhet, fordi de er små, billige og rutinemessig glemt - men selv når stoff og arbeidskraft er klare, kan en manglende funksjonell eller merkevarekomponent hindre produksjonen i å starte.

3. Prøvetaking og revisjoner

Sealock siterer 7–15 dager for prøver, lenger for grunnutvikling der mønstre og sveiseverktøy må konstrueres først. Variabelen er ikke skapelsen; det er antall runder - og runder er drevet av kort kvalitet og tilbakemeldingshastighet. ;Forsinkelser i tilbakemeldinger fra kjøpere eller uklare spesifikasjoner utvider prøvegodkjenningstidslinjen, og en anbefalt disiplin er ;en 48-timers regel for prøverevisjoner for å sikre at momentumet ikke går tapt.

4. Bulkproduksjon - 30 til 45 dager

Hva skjer egentlig inne i det vinduet, for en sveiset kjøler: skjæreskall, skum og foring; laminering av den isolerte veggen; høyfrekvent sveising av kroppen, base og lukking; sy sele, lommer, webbing og trim; montering og maskinvare; in-line inspeksjon gjennom; etterbehandling og pakking.

Verdt å merke seg for planlegging: mange kjøligere bygg går gjennomto forskjellige produksjonslinjer— høyfrekvent sveiselinje og sylinje. Hos Sealock sitter disse i separate rom i samme etasje, og sydd konstruksjon er en kjernefunksjon internt i stedet for et utkontraktert trinn. En konstruksjon som bruker begge er en litt lengre intern rute enn et kun sveiset eller sydd produkt, noe som er en grunn til at kompleksiteten påvirker produksjonsvinduet. Hele sekvensen er inneHvordan myke kjøleryggsekker er produsert.

5. Inspeksjon

Bestill den til rundt 80 % ferdigstillelse, så det er tid til å omarbeide. På en kjøler, gi tid til vanntesting spesifikt, og husk at balansebetalingen normalt er knyttet til en bestått inspeksjon. SeSoft Cooler kvalitetsinspeksjon før forsendelse.

6. Frakt og klarering

Scenekjøperne utelater som oftest helt. Havtransitt pluss destinasjonsklarering legger til uker, og det er utsatt for forstyrrelser utenfor noens kontroll: ;portoverbelastning, ruteforstyrrelser, toll eller geopolitiske hendelser kan utvide disse vinduene ytterligere, så en leveringsbuffer er avgjørende. Nylige ruteforhold illustrerer omfanget – en produsent bemerker at transportører omdirigerer rundt Kapp det gode håp skaper en automatisk 10 til 14 dagers forsinkelse for forsendelser til Europa. Kjølere er også klumpete og belastes etter volum, noe som betyr mer enn tid; seEngros Cooler Backpack Produsent: Bulkpriser og FOB-vilkår.

Vanlige årsaker til forsinkelser

Forårsake Typisk påvirkning Forebygging
Ufullstendig teknologipakke 14+ dager lagt til før start Spesifiser materialer, dimensjoner, toleranser, lukking og samsvar på forhånd
Tilpasset farge / tilpasset materiale 30+ dager; ~ halvparten av risikoen for forsinkelser i første orden er her Bruk lagerfarger for en første bestilling, eller start lab-dipp umiddelbart
Treg tilbakemelding fra kjøpere Forlenger hver prøvetakingsrunde Enkel beslutningstaker; 48-timers responsregel
Mid-prosess designendringer Dager til uker; kan ugyldiggjøre farget stoff Lås design og materialbase tidlig; behandle endringer som nye elementer
Mangler trimmer eller maskinvare Blokkerer linjelasting helt Bestill trimmer tidlig; bekrefte innkommende datoer før linjelasting
Nasjonale helligdager Uker - Vårfestival er en avbrudd på flere uker Bestill i forkant av nedgangen; se Kina-guiden
Mislykket inspeksjon / omarbeid Dager til uker Tydelige feildefinisjoner og gullprøve avtalt forproduksjon
Frakt og toll Uker, variabel Bygg en buffer; ikke planlegger til minimum transitt

To av disse fortjener vekt. Midtprosessendringer er dyre både i tid og penger: ;omskjevning av farger, ny strikking av paneler eller redesign etter at stoffet allerede er farget legger til dager eller uker - lås nøkkeldesignelementer og stoffbaser tidlig, og behandle store endringer som nye varekoder med egne forventninger til leveringstid. Og helligdager er ikke en fotnote: ;nasjonale helligdager i produksjonsland krever enten avansert bestilling eller ekstra innebygd buffertid. For kjølebager, hvis bestillingsvindu er plassert over hele vårfestivalperioden, er dette en planleggingsbegrensning av første orden - seSoft Cooler Produsent i Kina: Komplett OEM-veiledning.

Hvordan komprimere en tidslinje

Spaker som fungerer, omtrent i rekkefølge etter effektivitet:

  1. Velg lagermaterialer og lagerfarger.Dette fjerner den største enkeltstående forsinkelseskilden på en første bestilling - ingen laboratoriedykksyklus, ingen venting med fargestoff.
  2. Send inn en fullstendig spesifikasjon.En produksjonsklar brief gjør en 14-dagers oppdagelsessløyfe til et 1–3 dagers tilbud.
  3. Forhåndsgodkjenne kjernemateriale for gjentatte programmer.Standardrådet er; forhåndsgodkjenne kjernestoff for å hoppe over gjentatte laboratoriedykker - en andre bestilling på et godkjent materiale er vesentlig raskere enn den første.
  4. Konsolider tilbakemeldinger og avgjør raskt.Én beslutningstaker, én konsolidert respons, en fast snuforpliktelse. ;Konsolidering av prøvegjentakelser ved å levere klare, fullstendige spesifikasjoner er en dokumentert grep.
  5. Start fra en eksisterende plattform.Merkevarebygging og spesifikasjonsendringer på en velprøvd sveiset konstruksjon av skipsmønsterteknikk og utvikling av sveiseverktøy.
  6. Bestill inn i lavsesongen.Fabrikklasting er en reell begrensning; samme bestilling plassert i et roligere vindu tidsplaner tidligere.
  7. Luftfrakt, kun som nødstilfelle.Den ærlige utformingen: ;luftfrakt kan gå tilbake to til fire uker på slutten, men til flere ganger sjøkostnaden, så det fungerer som en nødspak i stedet for en plan.
Det som ikke kan komprimeres.Sveising, vegglaminering og herding tar den tiden de tar; å forhaste dem produserer defektene som mislykkes ved inspeksjon og koster mer tid enn de sparte. Vanntesting trenger varighet for å avsløre sakte siver. Sjøfrakt er fastsatt av geografi. En leverandør som godtar enhver tidsfrist uten å diskutere materialer, fargegodkjenning og fabrikklasting planlegger ikke – og en tidsplan avtalt om optimisme er den vanligste veien til en savnet sesong.


Planlegging bakover: En fungert tidsplan

Arbeid fra hylledatoen, ikke innkjøpsordren. Trekk fra, i denne rekkefølgen:

Gå tilbake fra en date på hyllen Tillate
Lagermottak, QC og notering Dager til en uke
Innlandslevering fra havn Dager
Fortolling Dager, variabel
Havtransport Uker, ruteavhengig – legg til buffer
Inspeksjon før forsendelse og eventuell etterarbeid Opptil en uke
Bulkproduksjon 30–45 dager
Materiale innkommende (lengste kundeemne) Dager til uker; 30+ hvis spesialfarget
Prøvetaking og godkjenningsrunder 7–15 dager pluss revisjoner
Spesifikasjon og tilbud 1–3 dager hvis fullført
Feriebuffer Uker hvis timeplanen krysser Spring Festival

For et sommerkjøleområde lander denne aritmetikken vanligvis forpliktelsesdatoen på høsten eller tidlig vinter. Et merke som starter på våren for lansering i juni har allerede tapt sesongen – og kjølere er sesongbaserte, så varer som kommer sent venter et år i stedet for en måned. De kommersielle konsekvensene dekkes innSlik starter du din egen kjøleryggsekkmerke.

Ikke glem ombestillingen.Hvis den første oppkjøringen blir utsolgt, tar erstatningen de samme 30–45 dagene pluss frakt – så utsolgt midt i sesongen betyr at beholdningen kommer etter sesongen, med mindre ombestillingen var planlagt i den opprinnelige planen. Bestem utløsningspunktet for ombestilling før den første forsendelsen lander.


Sealock Ledetider

Sitat Rask på en komplett spesifikasjon
Prøvetaking 7–15 dager; lenger for grunnutvikling mens mønstre og sveiseverktøy er konstruert
Produksjon 30–45 dager etter prøve- og innskuddsbekreftelse
Vilkår MOQ 300 stk per design; FOB Guangdong
Evne Interne høyfrekvente sveiselinjer og sylinjer — separate rom, samme etasje; mange bygg bruker begge deler
Kvalitet IQC / IPQC / OQC, AQL prøvetaking, gull-prøve sign-off, full vann-nedsenkning batch testing; SGS eller QIMA velkommen
Opprinnelse Kina eller Vietnam på samme spesifikasjon
Sertifiseringer ISO9001, BSCI, SMETA P4, GRS, HIGG, SCAN

Plattformer som forkorter en første tidsplan – eksisterende sveisede bygg i lagerfarger, så ingen mønsterutvikling og ingen fargemasse:

Bilde Modell Hvorfor det forkorter timeplanen Link
28L airtight-zipper insulated backpack cooler SL-I274 28L ryggsekkkjøler med lufttett glidelås (SL-I274) Påvist 48-timers forseglet konstruksjon, fire lagerfarger Utsikt
Insulated soft cooler backpack with molded lid SL-E050B Isolert kjøleryggsekk, støpt lokk (SL-E050B) To størrelser allerede utviklet – utvidelse av utvalget uten nytt verktøy Utsikt
Roll-top leakproof soft cooler SL-I288 Lekkasjesikker myk kjøler med rulletopp (SL-I288) Eksisterende tan/grå farger; karakteristisk uten et tilpasset fargestoffparti Utsikt
Insulated leakproof cooler backpack SL-I075A Isolert lekkasjesikker kjøleryggsekk (SL-I075A) Verdiplattform i tre lagerfarger Utsikt

Vanlige spørsmål: Ledetider for myk kjøler

Spørsmål: Hvor lang tid tar produksjonen av myke kjølere?

A: Bulkproduksjon er vanligvis 30–45 dager etter prøve- og depositumsbekreftelse, med prøver 7–15 dager på forhånd. Men ordre-til-lager er lengre – legg til spesifikasjoner og tilbud, inngående materiale, prøverevisjoner, inspeksjon, sjøfrakt og fortolling. To til tre måneder fra godkjenning er et realistisk planleggingstall.

Spørsmål: Hvor kommer egentlig forsinkelser fra?

A: Mest før produksjonen starter. Materialtilgjengelighet og godkjenninger er den vanlige flaskehalsen, og stoffforsinkelser er de vanskeligste å komme seg fra fordi ingenting nedstrøms kan begynne uten materiale på skjærebordet – en produsent tilskriver 45–55 % av første-orders forsinkelser til stoffinnkjøp og farging. Sen fargegodkjenning går gjennom hvert senere stadium.

Spørsmål: Hvor mye koster en egendefinert farge?

A: Potensielt 30 dager eller mer, fordi spesialtilpasset farging gir sin egen godkjenningssyklus for laboratoriedykk og ledetid for fargepartiet. For en første ordre under tidspress, er valg av en lagerfarge den mest effektive måten å beskytte timeplanen på.

Spørsmål: Kan jeg øke hastigheten på produksjonen hvis jeg kommer for sent?

A: Bare innenfor grensene. Luftfrakt kan gjenvinne to til fire uker på slutten til flere ganger kostnaden for sjø, noe som gjør det til en nødspak i stedet for en plan. Sveising, vegglaminering og vanntesting tar den tiden de tar, og å forhaste dem produserer defekter som feiler inspeksjon og koster mer tid enn de sparer. Beskytt datoen ved å låse materialer og godkjenninger tidlig, ikke ved å komprimere produksjonen senere.

Spørsmål: Hvor langt frem bør jeg bestille en sommerserie?

A: Arbeid baklengs fra hylledatoen gjennom lagermottak, innenlandslevering, toll, sjøtransport, inspeksjon, 30–45 dagers produksjon, inngående materiale, prøvetaking og godkjenninger – legg deretter til en feriebuffer hvis tidsplanen krysser vårfestivalen. For de fleste sommer kjøligere serier som setter engasjement i høst eller tidlig vinter.

Spørsmål: Hva gjør den største forskjellen for ledetiden min?

A: En komplett spesifikasjon og en lagerfargevariant. En produksjonsklar brief gjør en to-ukers oppdagelsessløyfe til et pristilbud på én til tre dager, og en lagerfarge fjerner fargestoffpartiet fra den kritiske banen. Etter det: rask, konsolidert tilbakemelding under prøvetaking, og start fra en eksisterende plattform i stedet for å utvikle et nytt mønster.

Planlegger du en tidsplan?Sealock (YiFuLong Outdoor Gear Co., Ltd.) produserer sveisede og sydde myke kjølere i Kina og Vietnam, med 7–15 dagers prøvetaking og 30–45 dagers produksjon. Send inn hylledatoen din, og teamet vil jobbe kalenderen baklengs med deg - og si rett ut om det ikke passer.

E-post:info@sealock.com.hk |  Telefon: +86-13632981825  | Bla gjennom utvalget av myke kjølere

Benchmarks og forsinkelsesstatistikk som er sitert her, reflekterer offentlig tilgjengelige kilder til produksjon av klær og myke varer fra midten av 2026 og varierer etter fabrikk, produkt, materialer og sesong. Spesielt frakttidspunkter endres med ruteforholdene. Bekreft gjeldende ledetider og kapasitet med leverandøren din før du forplikter deg til en lanseringsdato.
